Kita Kinderland - Sanierung Treppenanlage

Intension:

    • Sanierung der Treppenanlage Kita Kinderland

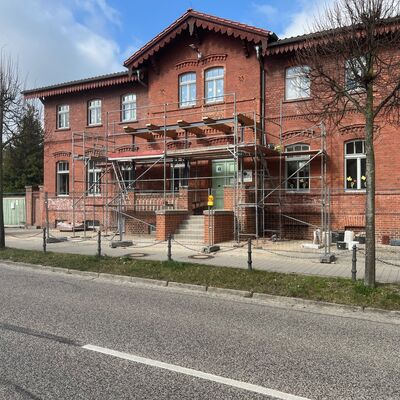

Chronologie:

Datum

Thema/ Inhalt

Februar 2023

Vorbereitung des Vergabeverfahrens

März 2023

Absendung der Angebotsaufforderung Planungsleistung

02.Mai 2023

Ende der Angebotsfrist und Angebotsauswertung

24.Mai 2023

Auftrag AADe Stuve Architekten

Juni/Juli 2023

Beginn Planung/ Ausführungsplanung und Vorbereitung zur Antragstellung denkmalrechtl. Genehmigung

29.Juli 2023

Auftaktgespräch Planung und Ausführung

Mit der Denkmalpflege Abstimmungen

16.Januar 2024

Planungsberatung/ Fertigstellung Antrag auf denkmalrechtliche Genehmigung

17.Januar 2024

Einreichen Antrag auf denkmalrechtl. Genehmigung

21.Februar 2024

Denkmalrechtliche Genehmigung

Ende März 2024

Vorabzug Ausschreibungsunterlagen

08.April 2024

Angebotsaufforderung Rohbau (beschränkte Ausschreibung)

18.April 2024

Planungsberatung mit Hortleitung, Hauptamt und Planer

25.April 2024

Veröffentlichung von Ausschreibungen, Angebotsaufforderung Los Zimmerer und Natursteinarbeiten

28.Mai 2024

Submission/Angebotseröffnung Los Zimmerer und Los Natursteinarbeiten

11.Juni 2024

Auftrag BE uns Rohbau

13.Juni 2024

Submission Los Tischler – ohne Angebote / Aufhebung der Ausschreibung

19.Juni 2024

Bauanlaufberatung

Juli 2024

Baubeginn – Rückbau der Treppe, Treppenwangen und Freilegung der Fundamente

Juli 2024

Reinigung der Fassaden mit Hochdruckreiniger

August 2024

Bemusterung Ziegelsteine – Austausch von beschädigten Steinen à Freigabe durch das LDA

August 2024

Besichtigung der Fundamente – statischer Nachweis und Klärung zur weiteren Vorgehensweise

September 2024

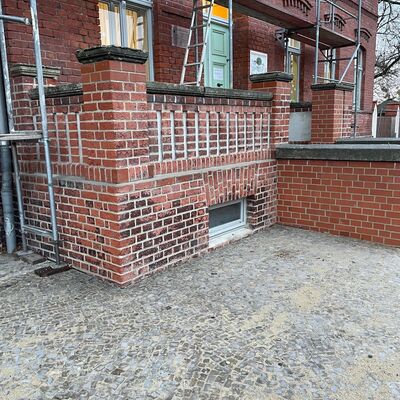

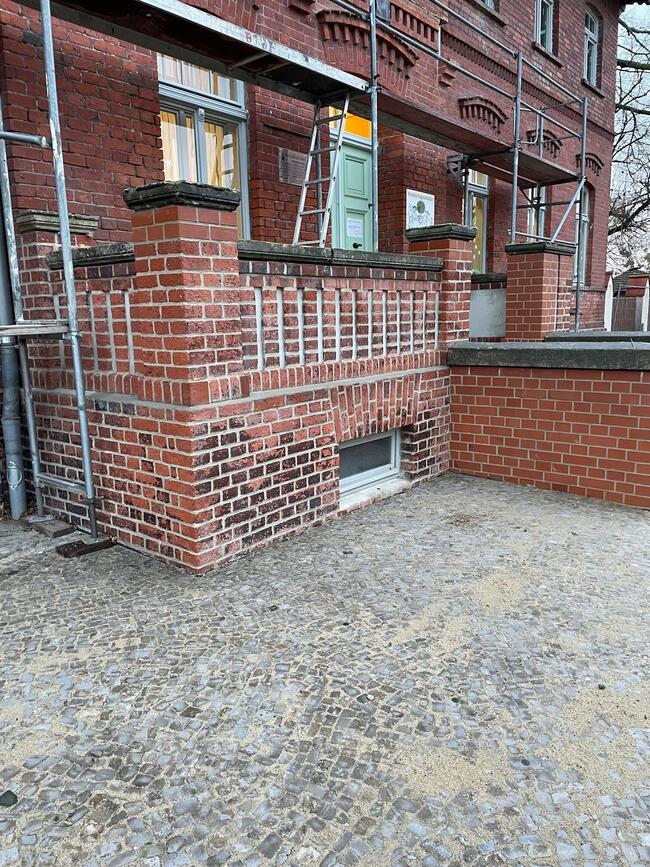

Fortführung der Baumaßnahmen – Tiefbau, Abdichtungen der Fundamente, Herstellung neuer Fundamente für die Treppenwangen

September 2024

Bestellung und Lieferung der Ziegelsteine nach denkmalrechtlichen Vorgaben, Bemusterungen und Absprachen mit der Denkmalpflege

September 2024

Beauftragung LOS 4 Tischlerarbeiten

Oktober 2024

Fortführung der Rohbaumaßnahmen

17.Oktober 2024

Teilleistungen abgeschlossen Rohbauarbeiten

28.Oktober 2024

Vorberatungen zu den Zimmererarbeiten

07.November 2024

Vorberatungen Natursteinarbeiten

Januar 2025

Wiederaufnahme der Bauarbeiten

Januar 2025

Einbau der rückwärtigen Holztür / Tischlerarbeiten

Januar 2025

Teilleistung – Aufsetzen der Sandsteinköpfe / Natursteinarbeiten

Verzögerung um einen Monat auf Grund der Witterung

Februar 2025

Erweiterung der Rüstung für Zimmerarbeiten Vordach

Februar 2025

Abnahme Tischlerarbeiten mit Mängelbeseitigung

März 2025

Erneute Rücksprache zur Herstellung Vordach – Schlosserarbeiten / Stützen

April 2025

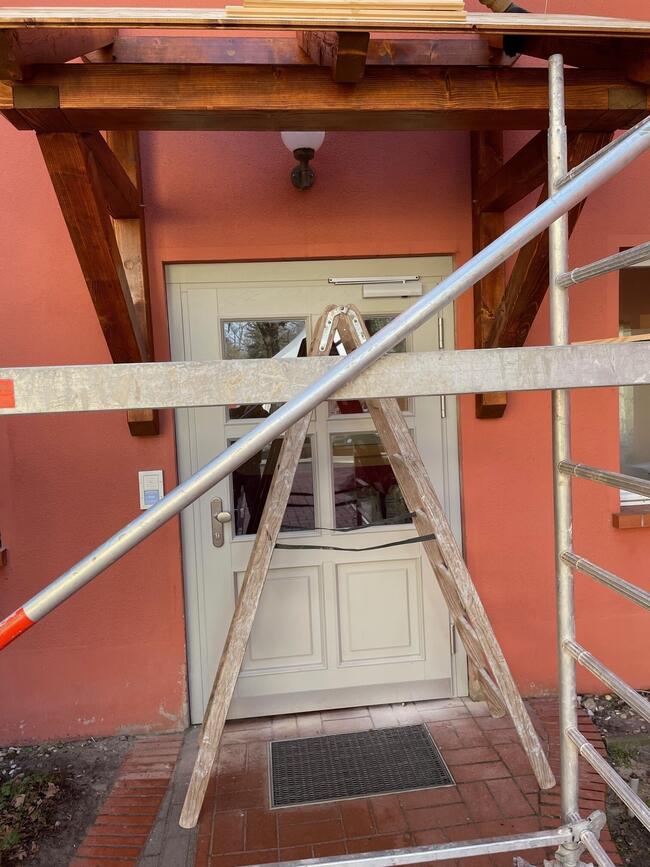

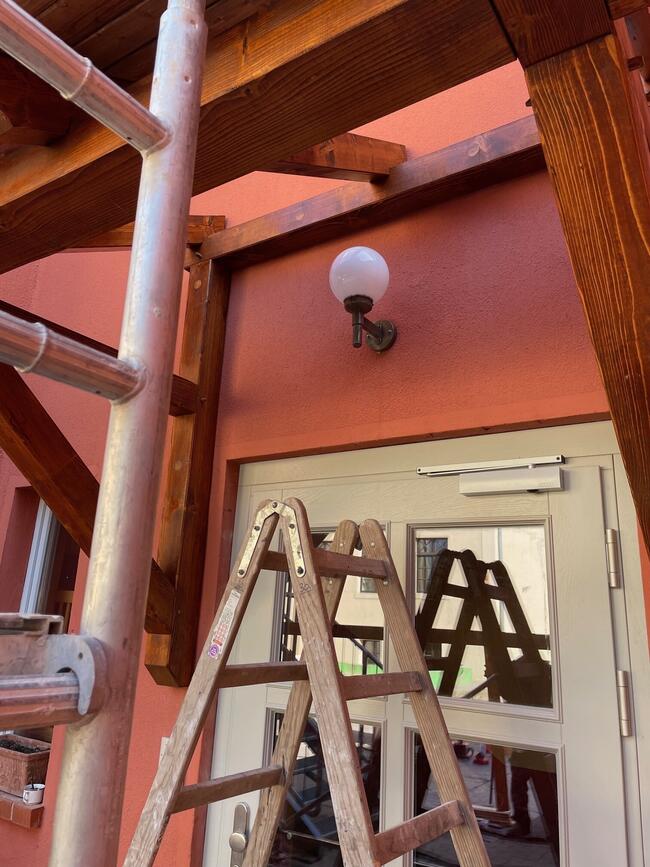

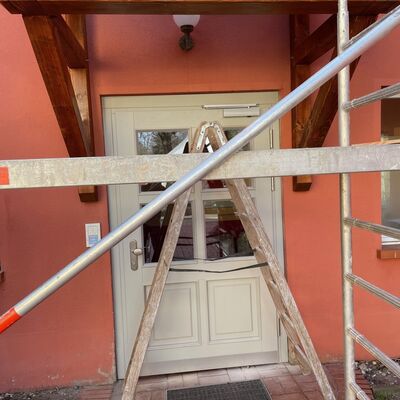

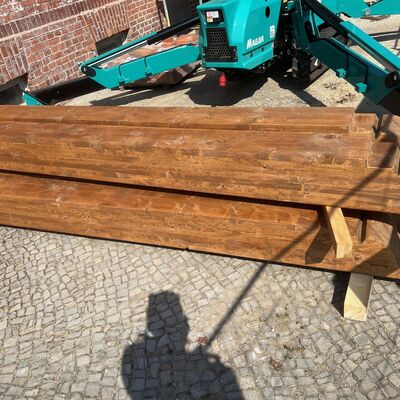

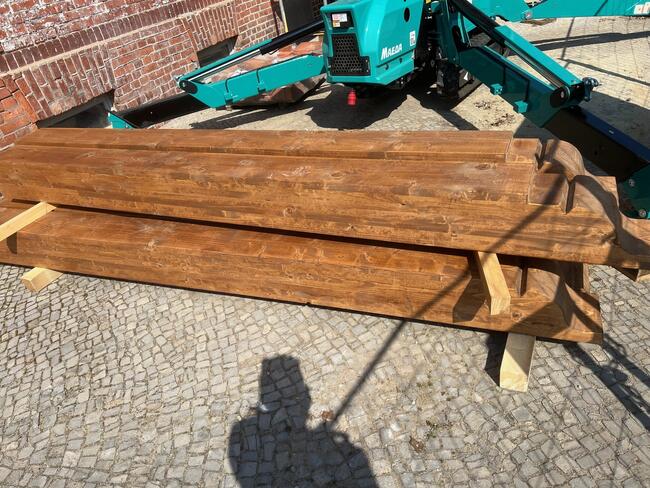

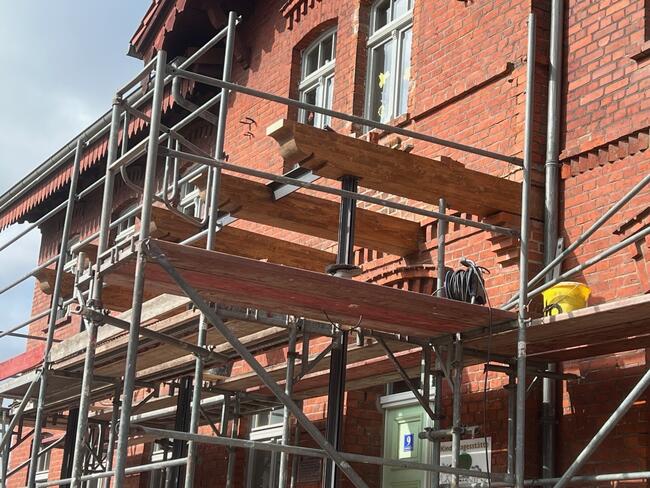

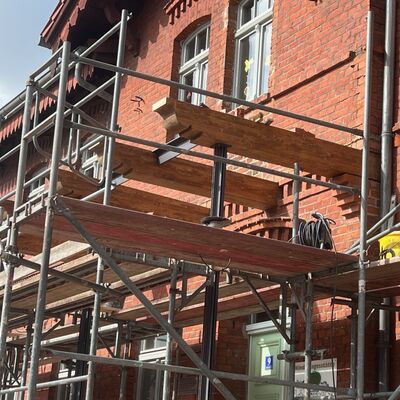

Beginn und Fertigstellung Zimmererarbeiten beider Vordächer

Mai 2025

Mängelbeseitigung Tischler

Mai 2025

Rückbau Gerüst und Fertigstellung der Treppenanlage mit Wiederaufnahme der Natursteinarbeiten
