Kita Kinderland - Sanierung Treppenanlage
Intension:
-
- Sanierung der Treppenanlage Kita Kinderland
- Sanierung der Treppenanlage Kita Kinderland
Chronologie:
|
Datum |
Thema/ Inhalt |
|
Februar 2023 |
Vorbereitung des Vergabeverfahrens |
|
März 2023 |
Absendung der Angebotsaufforderung Planungsleistung |
|
02.Mai 2023 |
Ende der Angebotsfrist und Angebotsauswertung |
|
24.Mai 2023 |
Auftrag AADe Stuve Architekten |
|
Juni/Juli 2023 |
Beginn Planung/ Ausführungsplanung und Vorbereitung zur Antragstellung denkmalrechtl. Genehmigung |
|
29.Juli 2023 |
Auftaktgespräch Planung und Ausführung Mit der Denkmalpflege Abstimmungen |
|
16.Januar 2024 |
Planungsberatung/ Fertigstellung Antrag auf denkmalrechtliche Genehmigung |
|
17.Januar 2024 |
Einreichen Antrag auf denkmalrechtl. Genehmigung |
|
21.Februar 2024 |
Denkmalrechtliche Genehmigung |
|
Ende März 2024 |
Vorabzug Ausschreibungsunterlagen |
|
08.April 2024 |
Angebotsaufforderung Rohbau (beschränkte Ausschreibung) |
|
18.April 2024 |
Planungsberatung mit Hortleitung, Hauptamt und Planer |
|
25.April 2024 |
Veröffentlichung von Ausschreibungen, Angebotsaufforderung Los Zimmerer und Natursteinarbeiten |
|
28.Mai 2024 |
Submission/Angebotseröffnung Los Zimmerer und Los Natursteinarbeiten |
|
11.Juni 2024 |
Auftrag BE uns Rohbau |
|
13.Juni 2024 |
Submission Los Tischler – ohne Angebote / Aufhebung der Ausschreibung |
|
19.Juni 2024 |
Bauanlaufberatung |
|
Juli 2024 |
Baubeginn – Rückbau der Treppe, Treppenwangen und Freilegung der Fundamente |
|
Juli 2024 |
Reinigung der Fassaden mit Hochdruckreiniger |
|
August 2024 |
Bemusterung Ziegelsteine – Austausch von beschädigten Steinen à Freigabe durch das LDA |
|
August 2024 |
Besichtigung der Fundamente – statischer Nachweis und Klärung zur weiteren Vorgehensweise |
|
September 2024 |
Fortführung der Baumaßnahmen – Tiefbau, Abdichtungen der Fundamente, Herstellung neuer Fundamente für die Treppenwangen |
|
September 2024 |
Bestellung und Lieferung der Ziegelsteine nach denkmalrechtlichen Vorgaben, Bemusterungen und Absprachen mit der Denkmalpflege |
|
September 2024 |
Beauftragung LOS 4 Tischlerarbeiten |
|
Oktober 2024 |
Fortführung der Rohbaumaßnahmen |
|
17.Oktober 2024 |
Teilleistungen abgeschlossen Rohbauarbeiten |
|
28.Oktober 2024 |
Vorberatungen zu den Zimmererarbeiten |
|
07.November 2024 |
Vorberatungen Natursteinarbeiten |
|
Januar 2025 |
Wiederaufnahme der Bauarbeiten |
|
Januar 2025 |
Einbau der rückwärtigen Holztür / Tischlerarbeiten |
|
Januar 2025 |
Teilleistung – Aufsetzen der Sandsteinköpfe / Natursteinarbeiten Verzögerung um einen Monat auf Grund der Witterung |
|
Februar 2025 |
Erweiterung der Rüstung für Zimmerarbeiten Vordach |
|
Februar 2025 |
Abnahme Tischlerarbeiten mit Mängelbeseitigung |
|
März 2025 |
Erneute Rücksprache zur Herstellung Vordach – Schlosserarbeiten / Stützen |
|
April 2025 |
Beginn und Fertigstellung Zimmererarbeiten beider Vordächer |
|
Mai 2025 |
Mängelbeseitigung Tischler |
|
Mai 2025 |

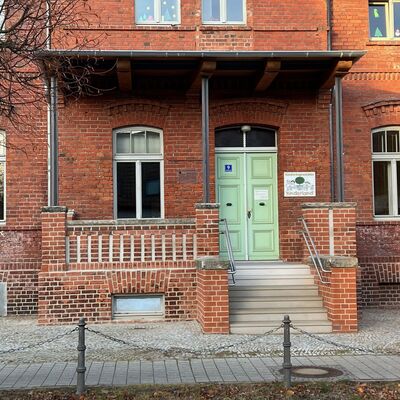

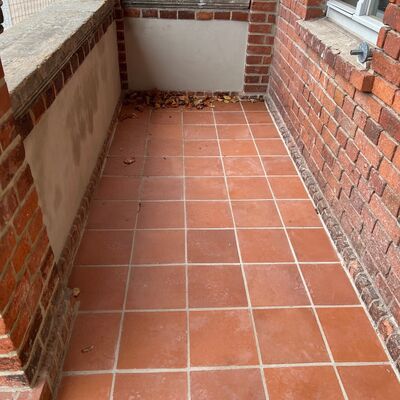

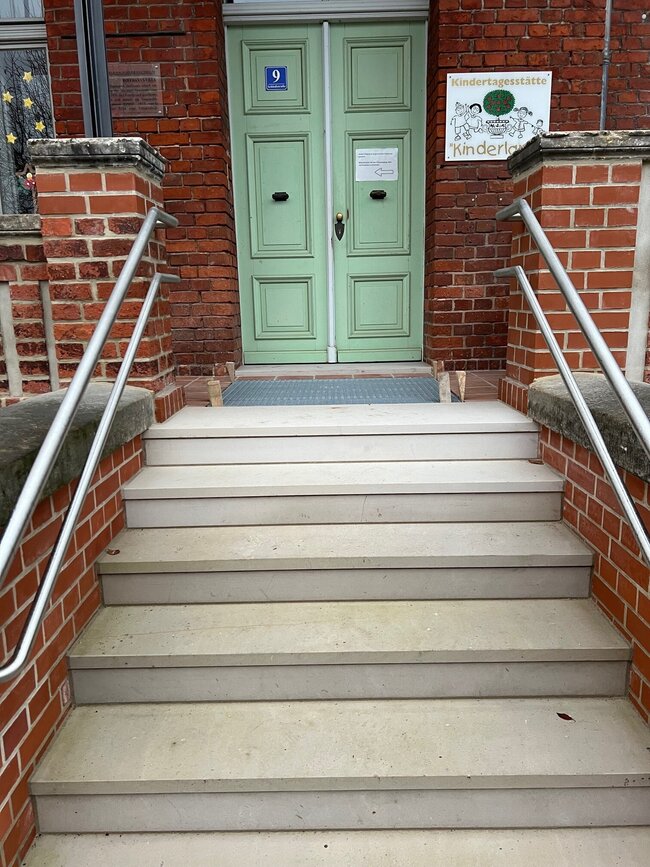

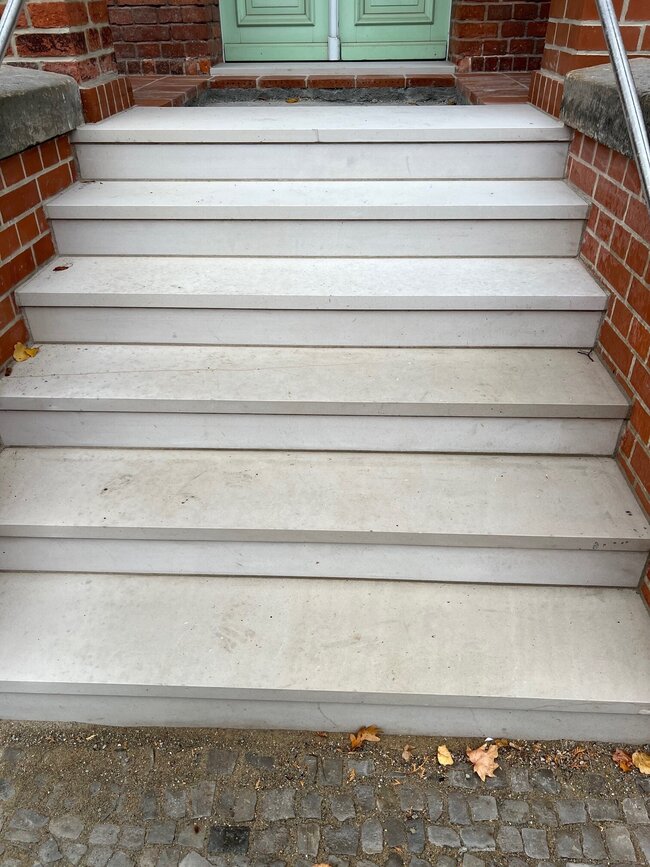

Rückbau Gerüst und Fertigstellung der Treppenanlage mit Wiederaufnahme der Natursteinarbeiten |
| Juni 2025 |
erneute Mahnung an den AN zur Wiederaufnahme der Natursteinarbeiten |
|
13.Juni 2025 |
Erste Kontaktaufnahme AN zur weiteren Vorgehensweise der Natursteinarbeiten – Recherche der Beläge Festsetzung auf eine Woche zur erneuten Beratung |
|
24.Juni 2025 |
Vor Ort Aufmaß und Bemusterung der Natursteine mit AN Bestätigung zur Ausführung der Leistung – vor. Liefertermin: 4 bis 6 Wochen |
