Intension:

  • Erwerb eines Einzeldenkmals in exponierter Lage
  • Revitalisierung des Innenstadtkerns – Sanierung eines leerstehenden Gebäudes
  • Ausbau zum neuen Rathaus mit Zusammenführung aller Ämter
  • Nutzung als Bürgerbegegnungsstätte / für die Öffentlichkeit nutzbar -> „STADTHAUS“

  1. >> Chronologie <<
  2. Entwurfskonzept
  3. Stand der Baumaßnahme
  4. Ablaufplan
  5. Förderung

1. Chronologie:

2011

Erwerb eines Einzeldenkmals in exponierter Lage 80.000 € davon ca. 50% über Fördermittel Denkmalschutz

2012

1. Vorentwurf ABN Nülken mit Kostenschätzung 2,1 Mio €

Ende 2012

Gutachten zum Bestand, Holzschutzgutachten, etc. --> Aussage des Architekten: Gebäude ist im „guten“ Zustand

2013

erste Planungsleistungen Architektur, Statik, Brandschutz, tlw. Fachplaner HLS+Elektro (Wärmepumpe)

April 2014

Bauantrag

Juli 2014

Baugenehmigung

April 2015

Freilegungen, Beräumungen, Sofortsicherungsmaßnahmen

2016

Stand der Kostenschätzung

Fördermittel: 1.518.997,00 €

Eigenmittel:   755.906,00 €

Gesamt:        2.274.903,00 €

2016

Öffentliche Ausschreibung Planungsleistungen LPH 5 bis 9

2017

Vergabe Planungsleistungen

April 2017

Baubeginn-Anzeige

2018

Stand/Änderung der Kostenschätzung

Fördermittel: 1.518.997,00 €

Eigenmittel:   1.251.681,00 €

Gesamt:        2.915.678,00 €

Stand

Mai 2019

 Außenhülle wird saniert

Treppenhaus wird erneuert

Innenausbau steht aus

  1. Chronologie
  2. >> Entwurfskonzept <<
  3. Stand der Baumaßnahme
  4. Ablaufplan
  5. Förderung

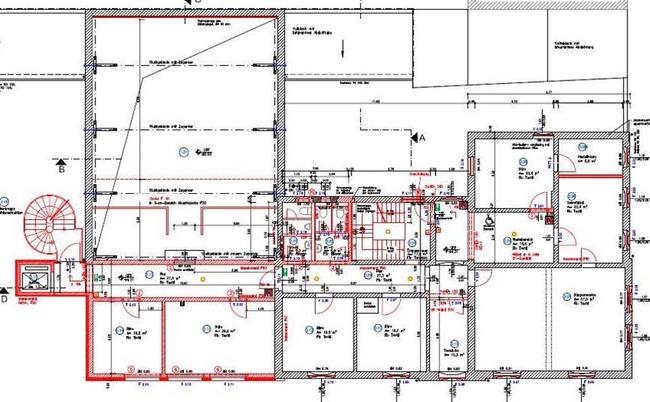

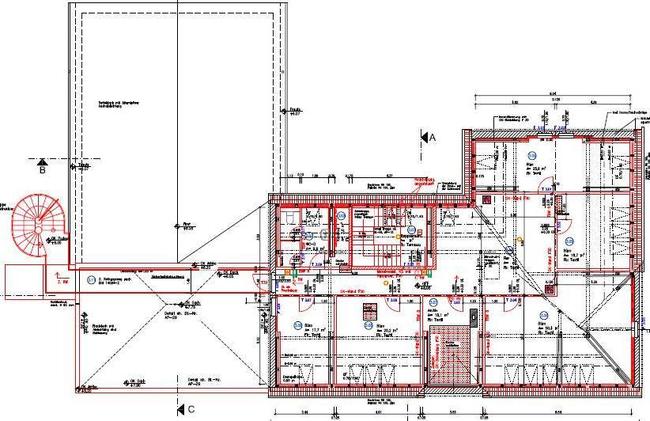

2. Entwurfskonzept:

1.Bauabschnitt

Ausführungsplanung / Ausschreibung - förderfähig

2. Bauabschnitt

konstruktive Instandsetzung Bürgerbegegnungsstätte - förderfähig

konstruktive Instandsetzung Verwaltung (Dach, Fenster, Türen, Fassade) - förderfähig

3. Bauabschnitt

Innenausbau Bürgerbegegnungsstätte - förderfähig

Innenausbau Stadtverwaltung  - nicht förderfähig

4. Bauabschnitt

Außenanlagen - förderfähig

  1. Chronologie
  2. Entwurfskonzept
  3. >> Stand der Baumaßnahme <<
  4. Ablaufplan
  5. Förderung

3. Stand der Baumaßnahme:

  • SICHERUNGSMAßNAHMEN:

Abbruch, Sofortsicherungen Saalbau    -  fertiggestellt

Maurer Saalbau    -  fertiggestellt

Zimmerer Saalbau -  fertiggestellt

Dachdecker Saalbau    -  fertiggestellt

  • INSTANDSETZUNGSMAßNAHMEN:

Abbruch-, Erd- und Maurerarbeiten – fertiggestellt

Tischler, Fenster und Außentüren – aktiv

Gerüstbau – aktiv

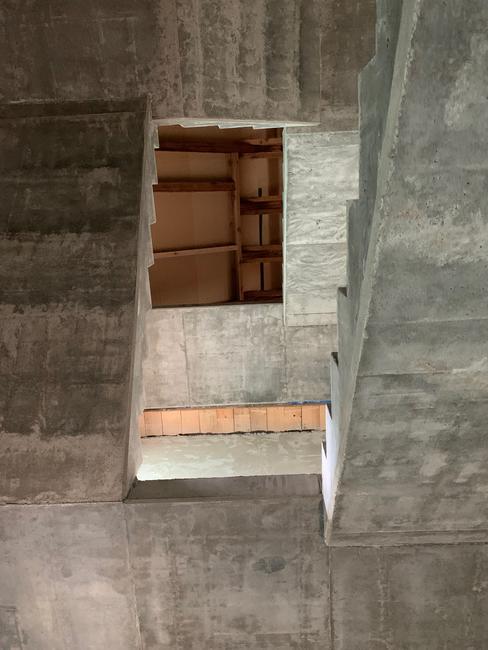

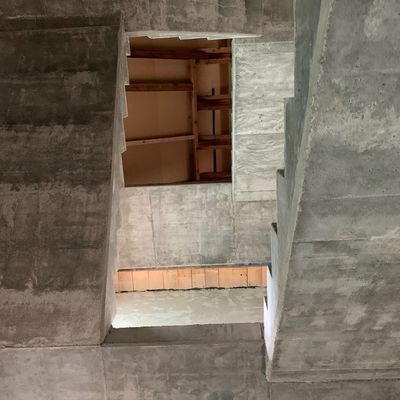

Geschosstreppen – fertiggestellt

Zimmerer, Dachdecker – fertiggestellt

Außenputz/ Anstrich Fassade – aktiv

Blitzschutz - aktiv

  1. Chronologie
  2. Entwurfskonzept
  3. Stand der Baumaßnahme
  4. >> Ablaufplan <<
  5. Förderung

4. Ablaufplan: Stand Mai 2019

  • GEBÄUDEAUßENHÜLLE:

Zimmerer/Dachdecker:  Juni `19– 01/2020 fertiggestellt

Rohbau:  Juni `19 – 12/2019 fertiggestellt

Gerüst:  Juni `19 – 05/2020 Hauptgebäude fertiggestellt

Tischler/ Fenster und Außentüren:  ab Juni 19 – 05/2020 Prognose

Fassadenarbeiten:  ab Juli 19 – 05/2020 Hauptgebäude fertiggestellt

  • INNENAUSBAU: Prognose !

Trockenbau:  09/2020 – 03/2021

Innentüren:  03/2021 – 06/2021

HLS/Elektro:  09/2020 – 06/2021

Estrich:  09/2020 – 10/202020

Malerarbeiten:  01/2021 – 05/2021

Bodenbelagsarbeiten:  02/2021 – 04/2021

Schlosser:  09/2020 – 05/2021

Fliesenleger:  02/2021 – 03/2021

Rohbau Nebenanlagen/Aufzug: 09/2020 - 12/2020

Aufzugsanlage:  09/2020 – 11/2020

Außenanlagen:  01/2021 – 03/2021

Fertigstellung wäre 3. Quartal 2021

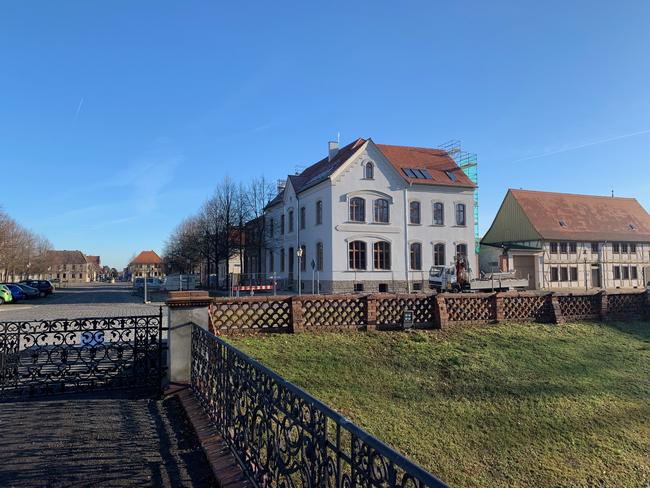

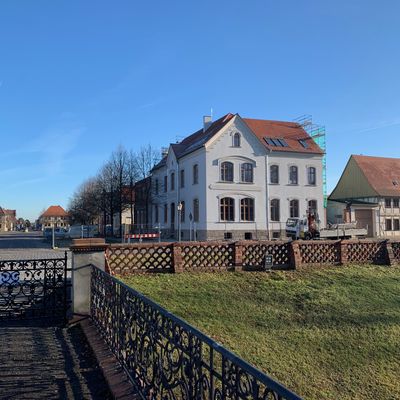

West. Ansicht_Schlossstraße
West. Ansicht_Schlossstraße

  1. Chronologie
  2. Entwurfskonzept
  3. Stand der Baumaßnahme
  4. Ablaufplan
  5. >> Förderung <<

5. Förderung

logo_stbauf
logo_stbauf

Förderung von Maßnahmen des städtebaulichen Denkmalschutzes zur Sicherung und Erhaltung historischer Stadtkerne

Einzelmaßnahme:

"Errichtung, Änderung, Umbau, Instandsetzung und Modernisierung Grundstück Markt 1, Planung und Baukosten für den Bereich Dach, Fenster und Fassade (Gebäudehülle) und Innenausbau, aber nur für den Teil Bürgerbegegnungsstätte"

Förderung durch Bund und Land

festgesetzter Förderbetrag: 1.518.997,00 €
